В «Т плюс» назвали причины затянувшегося ремонта теплосетей
Тем не менее, в отопительный сезон, по мнению теплоэнергетиков, Пенза в этом году вошла относительно безболезненно
По данным на 3 октября, в областном центре к отоплению подключено почти 83% жилого фонда. Речь идет о 1840 многоквартирных домах, которые находятся на балансе у мордовского филиала ПАО «Т плюс».
Директор данного предприятия Александр Суслов сегодня отчитался об итогах летней ремонтной компании и подготовке к отопительному сезону.
— В этом году мы вложили в ремонт и замену тепловых сетей очень большие деньги — около 350 млн. рублей. Такого масштабного ремонта в Пензе еще не было, — подчеркнул Александр Алексеевич.
Была разработана инвестиционная программа по перекладке 14 наиболее проблемных участков тепловых сетей. Работы велись с мая этого года, в них были задействованы как местные бригады, так и иногородние — из Саранска и Оренбурга.

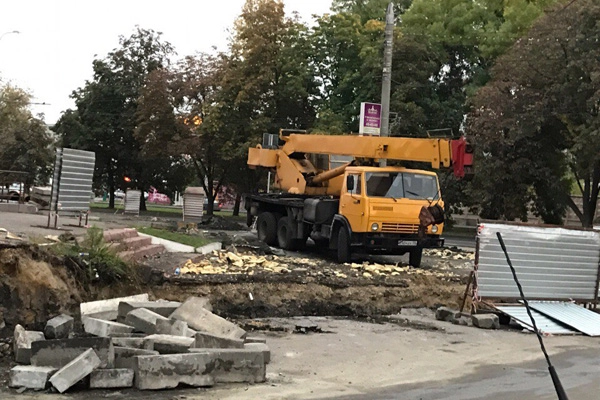

На сегодня работы закончены на 11 участках. На подходе еще один. Наиболее проблемные объекты — ул. Пушкина и ул. Чкалова. Там осталось проложить соответственно 65 и 25 погонных метров трубопровода.
В части домов «запитанных» от трубопроводов, где ведется ремонт, есть горячая вода, а вот отопления жителям придется подождать.
Александр Суслов признал, что многим жителям Пензы этим летом пришлось испытать дискомфорт из-за постоянных отключений, а то и отсутствия ГВС, а также из-за неудобств, связанных с раскопками на местах проведения работ.
Сроки ремонта, по его словам, были затянуты по ряду объективных причин. Во-первых, у подрядчика, который выиграл конкурс на проведение ремонта, как выяснилось, не хватало рабочих, и одной бригаде приходилось «разрываться» на несколько объектов.
— Процедуру отбора подрядных организаций в Пензе надо упрощать, — подчеркнул Суслов.
Во-вторых, перерывы в работе были вызваны тем, что старые каналы для прокладки коммуникаций не были рассчитаны на новые трубы — с уже готовой изоляцией и защитным слоем от механических повреждений. Приходилось разбирать кирпичную кладку, расширять пазы, а это оборачивалось задержкой в работе.
Тем не менее, в отопительный сезон, по мнению теплоэнергетиков, Пенза в этом году вошла относительно безболезненно. Хотя прорывов по городу хватает, но они оперативно устраняются, ремонтные бригады работают в три смены.
Последнее отключение — когда центр города почти 5 дней сидел без ГВС — было вызвано заменой старого насосного оборудования на новое и установкой запорной арматуры.
Сегодня полностью закончены подготовительные работы по котельной «Арбеково» и ТЭЦ-2. На ТЭЦ-1 осталось отремонтировать 2 турбогенератора.
Читайте также:
В Пензе проверят финансовую деятельность «Пензалифт»
Автор: Елена СВЕРДЛОВА
Нашли ошибку - выделите текст с ошибкой и нажмите CTRL+ENTER

На кладбищах Пензы установили новые ограждения
Владимир Сорокопудов рассказал об этом на сессии Гордумы
10 лучших идей, куда сходить на выходных в Пензе 18 и 19 октября 2025: Александр Бардин и спектакль «Полярная болезнь»
Публикуем самую интересную афишу
Пензенских школьников приглашают принять участие в проекте «Россия – энергетическая держава»
В рамках проекта школьники получат представление о достижениях отечественного топливно-энергетического комплекса
Российский Сбербанк признан лидером мирового эквайринга
Впервые в истории российская компания возглавила рейтинг самого авторитетного агентства NilsonReport
Александр Ведяхин: Сбер занимает 30% кредитного портфеля российской энергетики, мы готовы предоставлять финансирование и помогать с технологиями
Первый заместитель Председателя Правления Сбербанка провёл деловой завтрак «Энергия нового дня: симфония света» на Российской энергетической неделеЧто нужно знать об отдыхе в Бресте: взвешиваем плюсы и минусы, выбираем сезон и отель
Анатолий Попов: Вместе с регионами страны мы открыли 68 новых школ, в которых учатся 64 тысячи детей
Сбербанк не ждет кризиса неплатежей по кредитам среди застройщиков
Как получить деньги в долг под залог автомобиля: полный гайд для заемщика
